В первой главе «Актуальные задачи оценки и управления рисками инновационного проекта» уточнен понятийный аппарат исследуемой проблемы, проанализирована динамика инновационного развития экономики Российской Федерации, выделены ключевые проблемы инновационного развития, приведена классификация инноваций, осуществлена декомпозиция инновационного процесса на различные этапы, проведен обзор существующих определений рисков и их классификаций, предложена классификация рисков инновационного проекта, приведена классификация методов прогнозирования риска, осуществлена декомпозиция процесса управления рисками.

Во второй главе «Методические основы управления рисками инновационного проекта промышленного предприятия» обоснована применимость метода самоорганизации для прогнозирования макрорисков инновационного проекта, разработан метод прогнозирования конкурентоспособности инновационного проекта и наиболее целесообразного периода его вывода на рынок, разработан метод прогнозирования микрорисков инновационного проекта, прогнозирования макрорисков инновационного проекта, разработана комплексная методика управления рисками инновационного проекта на основе построения матрицы рисков, SWT-графика, предложена методика оценки эффективности управления рисками.

В третьей главе «Организация управления рисками инновационного проекта промышленного предприятия» исследована проблема реализации экспертных оценок в комплексе разработанных в диссертации методов, в том числе, методика оценки согласованности экспертных оценок; представлены результаты апробации методов прогнозирования и управления рисками инновационного проекта; даны рекомендации по информационному обеспечению процесса управления рисками; предложен программный продукт по управлению рисками инновационного проекта.

Логико-структурная схема диссертации представлена на рис. 1.

Рис. 1. Логико-структурная схема диссертационного исследования



ОСНОВНЫЕ ПОЛОЖЕНИЯ ДИССЕРТАЦИИ,

ВЫНОСИМЫЕ НА ЗАЩИТУ


  1. Уточнено понятие инновации, предложена авторская классификация рисков инновационных проектов.

Говоря об управлении рисками инновационных проектов, прежде всего, необходимо определится с пониманием категории «инновации». Несмотря на достаточно обширные предложения относительно определения этой категории, чаще все, термин «инновация» предполагает какое-либо новшество, однако, как правило, не учитывает другие признаки инновационности. В нашем понимании, инновация – конечный результат инновационного процесса, получивший воплощение в виде нового или усовершенствованного продукта, внедренного на рынке, нового или усовершенствованного технологического процесса, используемого в практической деятельности, либо в новом подходе к социальным услугам, носящий рациональный характер для потребителя (увеличение полезности, либо повышение соотношения полезности и стоимости), новый по отношению ко всем продуктам, технологиям или процессам предыдущего поколения продукта на уровне предприятия, отрасли, рынка.

В отличие от существующих определений, в предлагаемом учтены все 3 основных признака инновационности – конечная реализация, рациональный характер для потребителя и новизна продукта, применяемых технологий или подхода к социальным услугам.

В рамках исследования были проанализированы существующие классификации рисков инновационных проектов, выделены недостатки существующих классификаций. С учетом этих недостатков была разработана авторская классификация рисков (рис. 2).

В отличие от существующих, в предлагаемой классификации во взаимосвязи и взаимозависимости предложены три признака классификации инновационных рисков: отношение к предприятию (выделены микро- и макрориски), стадия жизненного цикла инновационного проекта (выделены риски, присущие той или иной стадии), управленческие процессы (выделены риски, сопровождающие реализацию той или иной управленческой функции).

  1. Разработаны требования к методам прогнозирования и управления рисками инновационного проекта, обоснована целесообразность применения теории самоорганизации к прогнозированию макрорисков инновационного проекта.

По результатам анализа существующих методов прогнозирования и управления рисками инновационных проектов, были сформулированы недостатки этих методов, эти недостатки легли в основу разработки требований к методам прогнозирования и управления рисками инновационных проектов промышленного предприятия (см. рис. 3).Учет этих требований обусловил формирование комплексной методики прогнозирования и управления рисками инновационного проекта.



Рис. 2. Классификация рисков инновационного проекта


Проведенное исследование позволило выявить и четко сформулировать особенности инновационных проектов, следствием которых является существенно большая, по сравнению с проектами, не являющимися инновационными, неопределенность внешней среды, и, вследствие повышенного срока реализации, зависимость от факторов макросреды.

Рис. 3. Обоснование применяемых методов прогнозирования и управления рисками инновационных проектов


Как показал анализ, в наибольшей степени учесть эти особенности позволяет инструментарий теории самоорганизации. Обоснование выбора метода на основе теории самоорганизации для прогнозирования макрориска инновационного проекта представлено на рис. 4.


  1. Разработан метод прогнозирования конкурентоспособности и определения наиболее целесообразного периода вывода инновационного продукта на рынок.

В основе метода лежит построение матрицы в двумерной системе координат: по оси ординат откладывается коэффициент инновационности, по оси абсцисс – затраты на внедрение инновационного продукта.

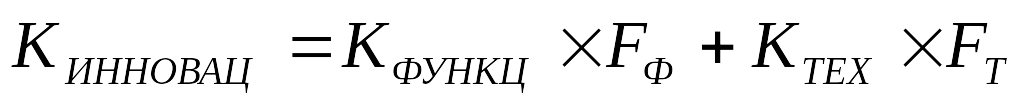

Коэффициент инновационности рассчитывается по формуле (1).

Рис. 4. Обоснование выбора метода для прогнозирования макрориска
инновационного проекта на основе положений теории самоорганизации


, (1)

где КФУНКЦ – коэффициент, учитывающий функциональность продукта, КТЕХ – коэффициент, учитывающий технологическую новизну применяемых технологий и процессов изготовления, FФ – коэффициент важности функциональной составляющей для спроса на продукт, FТ – коэффициент важности технологической составляющей для спроса на продукт.

Затраты на внедрение продукта рассчитываются по формуле:

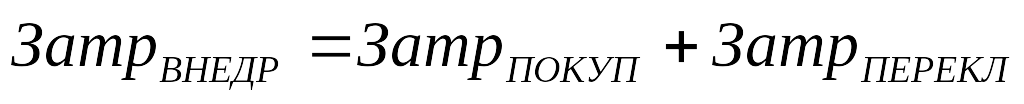

, (2)

где ЗатрВНЕДР – затраты на внедрение инновационного продукта, тыс. руб.,
ЗатрПОКУП – стоимость продукта при его покупке, затраты на эксплуатацию и утилизацию (при наличии), тыс. руб., ЗатрПЕРЕКЛ – величина «затрат на переключение», тыс. руб.

По итогам расчета коэффициентов строится матрица для инновационных продуктов компании, по возможности, в нее включаются продукты конкурентов (см. рис. 5).

Далее для выбранных продуктов определяется целесообразный период вывода на рынок, проблема его выбора обусловлена существованием противоречия, заключенного в необходимости как можно более раннего вывода продукта с точки зрения конкуренции и как можно более позднего с точки зрения скорости продаж и рентабельности проекта.

Первый шаг применения метода предусматривает построение кривой объема рынка, основываясь на исследовании уровня проникновения сопутствующих продуктов и связанных технологий, и потенциального объема продаж конкурентов, методом сдвига кривой спроса на временной лаг, равный периоду освоения продукта или периоду патентной защиты технологии.

Рис. 5. Матрица оценки конкурентоспособности инновационного продукта



Аналитически зависимость будет определяться как две функции, определяемые до точки перелома кривой и после соответственно. Данные функции в общем виде описываются формулой:

, (3)

где Q – объем спроса, в натуральном выражении, t – временная переменная, a, b, c – коэффициенты. Значение коэффициентов подбирается либо геометрически, либо автоматизированными система по методу наименьших квадратов.

Результат построения представлен на рис. 6. Общий объем продаж будет определяться как площадь фигуры, заключенной между графиками.

, (4)

где E – общий объем продаж, в нат. выр., Q(t) – функция объема спроса, Qк(t) – функция объема продаж конкурентов, τ – временной лаг, мес.

Второй шаг заключен в расчете на основе построенных кривых зависимости среднегодовой рентабельности проекта в зависимости от момента вывода инновационного продукта на рынок.

Рис. 6. График объема рынка инновационного продукта и продажи конкурентов

Для этого используется следующая ниже формула.

, (5)

где T – продолжительность проекта, мес.; Ct – затраты в t-й период времени; k – ставка дисконтирования.

Пример графического построения зависимости приведен на следующем рисунке.

Рис. 7. График среднегодовой рентабельности инновационного проекта


По полученной зависимости определяется оптимальный период, обеспечивающий как можно большее значение рентабельности и в то же время приемлемый для предприятия в организационном плане.

  1. Разработан метод прогнозирования микрорисков инновационного проекта на промышленном предприятии

Сущность метода заключается не только в учете влияния различных факторов микрориска на проект, но и распределения факторов риска во времени: риск могут представлять как единичные факторы, оказывающие как очень существенное влияние, так и комплекс большого числа не столь значительных факторов, реализующихся в относительно короткий промежуток времени.

Показатель риска каждого из факторов определяется по формуле:

, (6)

где Ri –риск реализации i-го фактора, балл, Ri-1 – риск реализации (i – 1)-го фактора, балл, ∆t – период времени от последнего фактора риска, мес./недель/дней, T – продолжительность проекта, мес./недель/дней, r – вероятность реализации (средневзвешенная среди оценок экспертов в соответствии с рейтингом RE), балл, w –коэффициент важности, k – оценка степени подготовленности к реализации фактора, балл.

По полученным данным строится график, представленный на рис. 8. На графике выделяются области с различным уровнем риска: низкий, умеренный, высокий и критический (основу для выделения уровней риска составляет анализ предшествующих проектов компании и экспертные оценки).

Построенный график отражает величину риска в каждый из периодов времени. При этом условно на графике могут быть выделены области по стадиям жизненного цикла инновационного проекта.
