Аварии на электроэнергетических сетях. Подобные аварии приводят к ЧС, обычно, из-за вторичных последствий и при условии наложения на них каких-либо чрезвычайных условий. К особенно тяжелым последствиям приводят аварии на электроэнергетических сетях в зимнее время года, а также удаленных и труднодоступных районах. Особенно характерны такие чрезвычайные ситуации для сельских районов или в особо холодные зимы из-за перегрузок энергосетей в связи с резким увеличением расхода энергии на обогрев.

Аварии на коммунальных системах жизнеобеспечения. Подобные аварии происходят обычно в городах, где большое скопление людей, промышленных предприятий, установившийся ритм жизни. Поэтому любая подобная авария, даже устранимая и не всегда опасная, сама по себе может вызвать негативные последствия среди населения.

Аварии на очистных сооружениях. Опасность данного типа аварий обусловлена не только резким отрицательным воздействием на обслуживающий персонал и ближайшие населенные пункты, но и большими залповыми выбросами отравляющих, токсичных и просто вредных в больших количествах веществ в окружающую среду.


13 ТЕХНИКО-ЭКОНОМИЧЕСКОЕ ОБОСНОВАНИЕ РАСЧЕТА

13.1 Определение трудоемкости выполнения НИР


Для определения трудоемкости выполнения НИР прежде всего составляется перечень всех основных этапов и видов работ, которые должны быть выполнены. Большое значение в процессе анализа имеет выявление возможностей параллельного выполнения отдельных видов работ, так как это позволяет существенно сократить общую длительность проведения НИР.

Трудоемкость выполнения НИР определяется по сумме трудоемкости этапов и видов работ, оцениваемых экспертным путем в человеко-днях, и носит вероятностный характер, так как зависит от множества трудно учитываемых факторов, поэтому принимаются оценки минимально возможной трудоемкости выполнения отдельных видов работ – аi, максимально возможной – bi и наиболее вероятной – mi. По этим величинам оценивается ожидаемое значение трудоемкостей ti, и их дисперсий Di по формулам:

(56)

(57)

Дисперсия характеризует степень неопределенности выполнения работы за ожидаемое время ti. Если разброс между аi и bi мал, то степень достоверности того, что работа будет выполнена точно в срок, велика. Если bi существенно больше аi, то дисперсия велика, то есть степень достоверности выполнения работы в установленный срок мала.

В таблице 3 приведено распределение работ по этапам, видам и должностям исполнителей.


Таблица 3 – Распределение работ по этапам, видам и должностям

Этап проведения НИР

Вид работ

Коды работ

Должность

исполнителя

1

2

3

4

Разработка технического задания (ТЗ)

Составление и утверждение ТЗ на дипломный проект

0-1

Старший научный сотрудник (СНС), младший научный сотрудник (МНС)

Выбор направления исследования

Сбор и изучение научно-технической литературы, нормативно-технической документации

1-12

Инженерно-технический

работник (ИТР)

Составление аналитического обзора состояния вопросов по теме

1-2

ИТР

Разбиение всего расчета на отдельные задачи

2-3

МНС, ИТР

Поиск методов решения поставленных задач

3-4

МНС, ИТР

Выбор метода решения для каждой поставленной задачи

4-5

ИТР

Составление промежуточного отчета

4-6

МНС, ИТР

Теоретические исследования и расчеты

Расчет магнитного поля управляющих катушек

5-6

ИТР

Описание свойств магнитной жидкости

6-7

ИТР

Методика расчета поля магнитожидкостного сенсора

7-8

ИТР

Составление алгоритма расчета

7-12

ИТР

продолжение таблицы 3

1

2

3

4


Исследование картины поля при различных параметрах

8-9

ИТР

Исследование динамики магнитного поля

9-10

ИТР

Расчет суммарного поля

9-11

ИТР

Расчет силовых параметров взаимодействия полей

11-12

ИТР

Анализ результатов и рекомендации по практическому применению

12-13

ИТР

Составление технико-экономичес­кого обоснования

12-14

ИТР

Разработка требований безопасности

12-15

ИТР

Обобщение и оценка результатов исследования

Выводы по полученным
результатам решения задачи

13-15

ИТР

Оформление пояснительной
записки

15-16

ИТР

Рассмотрение результатов проведения НИР и прием работы в целом

16-17

СНС, МНС

Экспертные оценки и расчетные величины трудоемкости и дисперсии сведены в таблице 4.






Таблица 4 – Оценка трудоемкости отдельных видов работ

Вид работ

Оценка трудоемкости

Расчетные величины

аi

mi

bi

ti

Di

1

2

3

4

5

6

Составление и утверждение ТЗ на дипломный проект

1

2

3

2

0,11

Сбор и изучение научно-технической литературы, нормативно-технической документации

30

35

40

35

2,8

Составление аналитического обзора состояния вопросов по теме

3

4

5

4

0,11

Разбиение всего расчета на отдельные задачи

1

1

1

1

0

Поиск методов решения поставленных задач

5

6

7

6

0,11

Выбор метода решения для каждой поставленной задачи

12

15

16

14,7

0,44

Составление промежуточного отчета

1

2

3

2

0,11

Расчет магнитного поля управляющих катушек

7

9

11

9

0,44

Описание свойств магнитной жидкости

2

4

5

3,83

0,25

Методика расчета поля магнитожидкостного сенсора

10

11

12

11

0,11

Составление алгоритма расчета

20

25

30

25

2,8

Исследование картины поля при различных параметрах

2

3

4

3

0,11

Исследование динамики магнитного поля

3

4

5

4

0,11

Расчет суммарного поля

1

2

3

2

0,11

Расчет силовых параметров взаимодействия полей

2

4

6

4

0,44


продолжение таблицы 4

1

2

3

4

5

6

Анализ результатов и рекомендации по практическому применению

2

3

4

3

0,11

Составление технико-экономического обоснования

4

8

10

7,6

1

Разработка требований безопасности

4

6

8

6

0,44

Выводы по полученным результатам решения задачи

2

3

4

3

0,11

Оформление пояснительной записки

12

15

17

14,8

0,69

Рассмотрение результатов проведения НИР и прием работы в целом

4

5

6

5

0,11


13.2 Расчет и построение сетевого графика


В основе построения сетевого графика лежит распределение работ по этапам и видам (таблица 3) и оценка ожидаемой трудоемкости их выполнения
(таблица 4). Составление сетевого графика производится с соблюдением всех правил его построения, после чего определяются основные временные параметры сетевого графика: ранний и поздний сроки наступления события tpi, tпi; резервы времени работ и событий Rп(i-j), Rc(i-j), Ri(j). Результаты расчетов заносятся в таблицу 5.

Для расчета параметров графическим методом события сетевого графика разбивают на 4 сектора, в которых указываются их параметры как показано на рисунке 24.










i – начальное событие, j – конечное событие, tpi – ранний срок свершения события i, tпi – поздний срок свершения события i, tрj – ранний срок свершения события j, tпj – поздний срок свершения события j, Ri(j) – резерв времени события, ti-j – продолжительность события, Rп(i-j) – полный резерв времени работы, Rc(i-j) – свободный резерв времени работы.

Рисунок 24 – Параметры сетевого графика

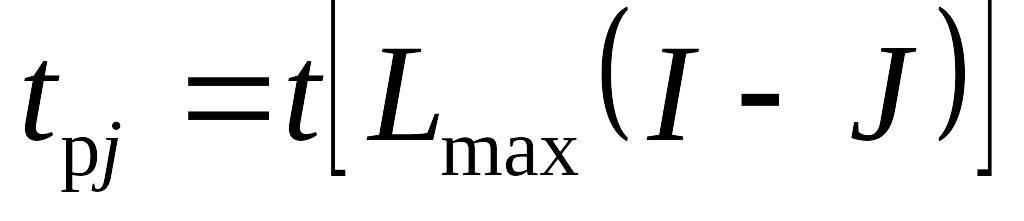

Порядок определения ранних сроков свершения событий следующий: ранний срок свершения исходного события принимается равным нулю. Расчет раннего срока свершения любого последующего события tpj, то есть, значение левого сектора любого события ведут от исходного события I до данного J по максимальному пути, или ранний срок свершения любого последующего события tpj определяется суммой раннего срока свершения предшествующего события и продолжительности по максимальному пути:

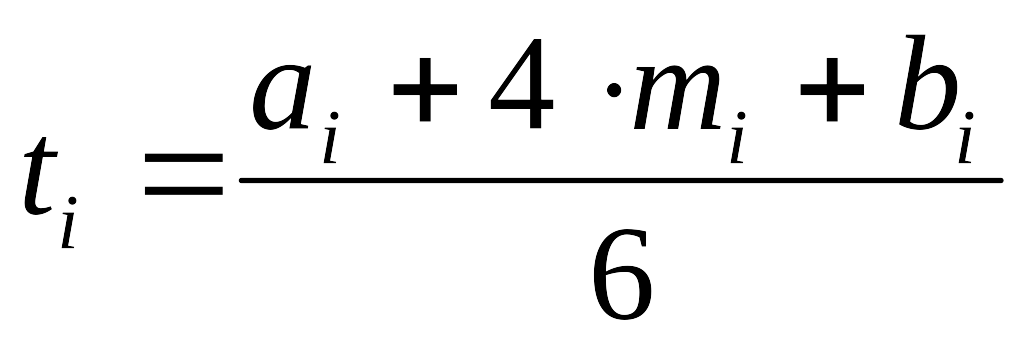

(58)

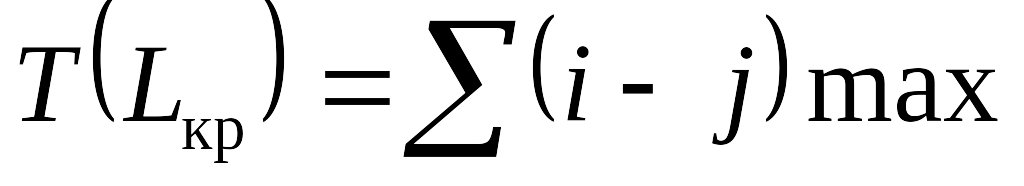

Ранний срок свершения завершающего события определяет срок окончания всех работ.

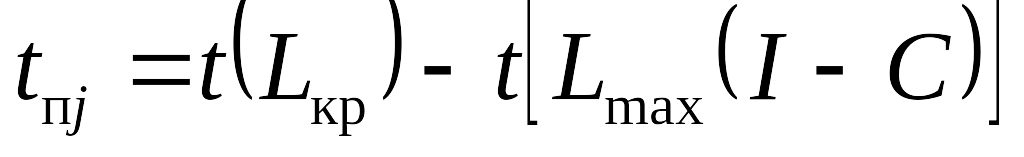

Определение поздних сроков свершения событий tп начинается с завершающего события к исходному, то есть с конца графика и ведется в обратном порядке, справа налево, по максимальному из путей, проходящему через данное событие. Если событие в момент tп, попало в критическую зону и последующие за ним работы должны находиться под таким же контролем, как и работы критического пути, то tп является разностью между продолжительностями критического пути и максимального из последующих за данным событием путей:

(59)

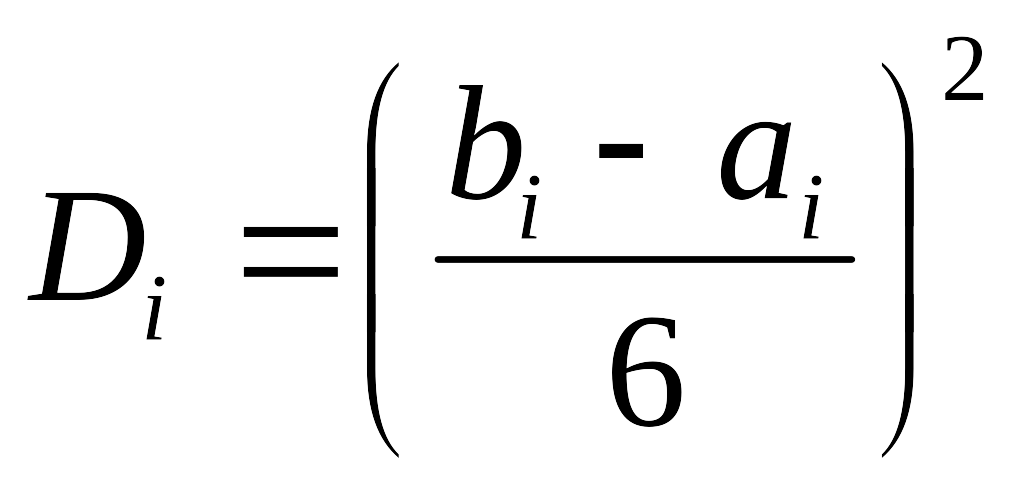

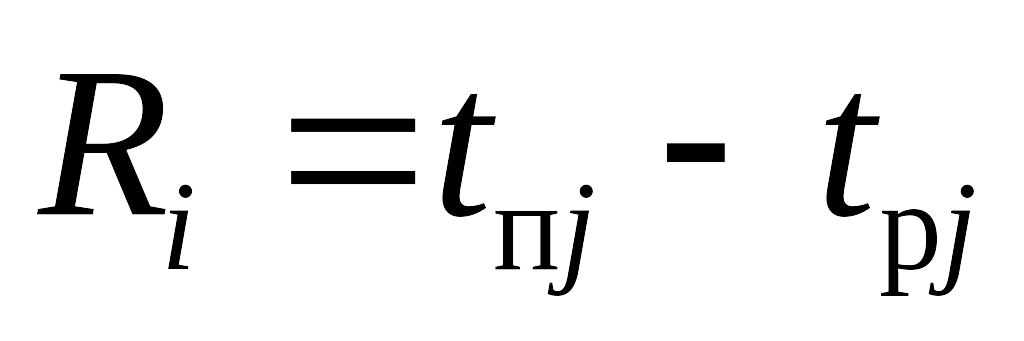

Резерв времени события Ri определяется как разность между поздним tпj и ранним tрjсроками свершения события:


(60)

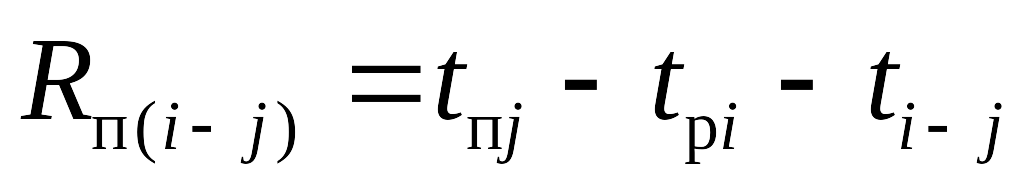

Полный резерв времени работы определяется путем вычитания из значения правого сектора конечного события работы суммы значений левого сектора начального события данной работы и ее продолжительности:

(61)

Использование полного резерва любой работы приведет к тому, что данная работа переместится на критический путь.

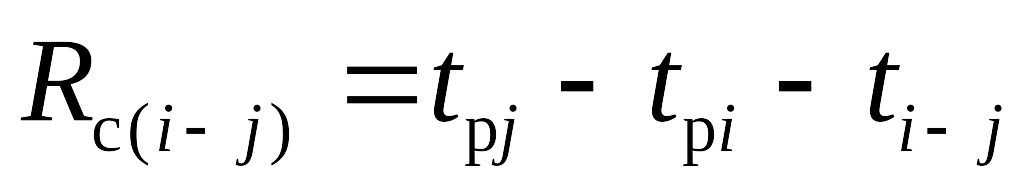

Частный (свободный) резерв для любой работы определяется вычитанием из значения левого сектора конечного события этой работы, суммы значений левого сектора начального события и продолжительности работы:

(62)

Использование частного резерва работы приведет к изменению ранних сроков начала последующих работ.

При расчете значений резервов следует помнить, что работы, лежащие на критическом пути, резервов не имеют, то есть значения их равны нулю.

Критический путь – это наиболее протяженная по времени цепочка работ, ведущих от исходного события к завершающему:

(63)





Таблица 5 – Расчет параметров сетевого графика

Номер работы

Код работ

Параметры работ и событий в днях

i-j

ti-j

tpi

tпi

tpj

tпj

Rп(i-j)

Rс(i-j)

Ri(j)

1

0-1

2

0

0

2

2

0

0

0

2

1-2

4

2

2

6

6

0

0

0

3

1-12

35

2

2

65,53

65,53

28,53

28,53

0

4

2-3

1

6

6

7

7

0

0

0

5

3-4

6

7

7

13

13

0

0

0

6

4-5

14,7

13

13

27,7

27,7

0

0

0

7

4-6

2

13

13

36,7

36,7

21,7

21,7

0

8

5-6

9

27,7

27,7

36,7

36,7

0

0

0

9

6-7

3,83

36,7

36,7

40,53

40,53

0

0

0

10

7-8

11

40,53

40,53

51,53

54,53

3

0

3

11

7-12

25

40,53

40,53

65,53

65,53

0

0

0

12

8-9

3

51,53

54,53

54,53

57,53

3

0

3

13

9-10

4

54,53

57,53

58,53

61,53

3

0

3

14

9-11

2

54,53

57,53

58,53

61,53

5

2

3

15

10-11

0

58,53

61,53

58,53

61,53

3

0

3

16

11-12

4

58,53

61,53

65,53

65,53

3

3

0

17

12-13

3

65,53

65,53

68,53

70,13

1,6

0

1,6

18

12-14

7,6

65,53

65,53

73,13

73,13

0

0

0

19

12-15

6

65,53

65,53

73,13

73,13

1,6

1,6

0

20

13-15

3

68,53

70,13

73,13

73,13

1,6

1,6

0

21

14-15

0

73,13

73,13

73,13

73,13

0

0

0

22

15-16

14,8

73,13

73,13

87,93

87,93

0

0

0

23

16-17

5

87,93

87,93

92,93

92,93

0

0

0

Построение сетевого графика определяется критическим путем, поэтому вначале найдем именно его.


Т1(0, 1, 12, 15, 16, 17) = 62,8;

Т2(0, 1, 12, 13, 15, 16, 17) = 62,8;

Т3(0, 1, 12, 14, 15, 16, 17) = 64,4;

Т4(0, 1, 2, 3, 4, 6, 7, 12, 15, 16, 17) = 69,63;

Т5(0, 1, 2, 3, 4, 6, 7, 12, 13, 15, 16, 17) = 69,63;

Т6(0, 1, 2, 3, 4, 6, 7, 12, 14, 15, 16, 17) = 71,23;

Т7(0, 1, 2, 3, 4, 5, 6, 7, 12, 15, 16, 17) = 91,33;

Т8(0, 1, 2, 3, 4, 5, 6, 7, 12, 13, 15, 16, 17) = 91,33;

Т9(0, 1, 2, 3, 4, 5, 6, 7, 12, 14, 15, 16, 17) = 92,93;

Т10(0, 1, 2, 3, 4, 6, 7, 8, 9, 10, 11, 12, 15, 16, 17) = 81,33;

Т11(0, 1, 2, 3, 4, 6, 7, 8, 9, 10, 11, 12, 13, 15, 16, 17) = 81,33;

Т12(0, 1, 2, 3, 4, 6, 7, 8, 9, 10, 11, 12, 14, 15, 16, 17) = 82,93;

Т13(0, 1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12, 15, 16, 17) = 88,33;

Т14(0, 1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12, 13, 15, 16, 17) = 88,33;

Т15(0, 1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12, 14, 15, 16, 17) = 89,93;

Т16(0, 1, 2, 3, 4, 5, 6, 7, 8, 9, 11, 12, 15, 16, 17) = 86,33;

Т17(0, 1, 2, 3, 4, 5, 6, 7, 8, 9, 11, 12, 13, 15, 16, 17) = 86,33;

Т18(0, 1, 2, 3, 4, 5, 6, 7, 8, 9, 11, 12, 14, 15, 16, 17) = 87,93;

Т19(0, 1, 2, 3, 4, 6, 7, 8, 9, 11, 12, 15, 16, 17) = 64,63;

Т20(0, 1, 2, 3, 4, 6, 7, 8, 9, 11, 12, 13, 15, 16, 17) = 64,63;

Т21(0, 1, 2, 3, 4, 6, 7, 8, 9, 11, 12, 14, 15, 16, 17) = 66,23;

Самое большое значение имеет путь Т9, следовательно, он является критическим путем.

Использование полного резерва любой работы приведет к тому, что данная работа переместится на критический путь. Использование частного резерва работы приведет к изменению ранних сроков начала последующих работ.

Критический путь на сетевом графике выделяется двойной линией, а фиктивные работы, продолжительности которых равны нулю – штриховой.























Рисунок 25 – Сетевой график

13.3 Определение плановой себестоимости проведения НИР


Целью планирования себестоимости проведения НИР является экономически обоснованное определение величины затрат на ее выполнение. В плановую себестоимость НИР включаются все затраты, связанные с ее выполнением, независимо от источника финансирования. Определение затрат на НИР производится путем составления калькуляции плановой себестоимости. Она является основным документом, на основании которого осуществляется планирование и учет затрат на выполнение НИР.

Калькуляция плановой себестоимости проведения НИР составляется по следующим статьям затрат: основная заработная плата, дополнительная заработная плата, отчисления на социальное страхование, накладные расходы.

В статью «Основная заработная плата» входит основная заработная плата научных сотрудников, ИТР, непосредственно занятых НИР. Исходными данными для расчета основной заработной платы является трудоемкость отдельных работ по категориям в соответствии с данными таблицы 4. Расчет основной заработной платы производится по форме приведенной в таблице 6.

Таблица 6 – Расчет основной заработной платы

Вид работ

Трудоемкость, чел.-дн.

Дневная ставка, руб

Сумма основной з/п, руб

СНС

МНС

ИТР

СНС

МНС

ИТР

СНС

МНС

ИТР

1

2

3

4

5

6

7

8

9

10

Составление и утверждение ТЗ на дипломный проект

2

2


150

50


300

100


Сбор и изучение литературы, нормативно-технической документации



35



100



3500
