ВУЗ: Не указан
Категория: Не указан
Дисциплина: Не указана
Добавлен: 01.03.2024
Просмотров: 255
Скачиваний: 3
Московский Государственный Технический Университет
им. Н. Э. Баумана
Тарабарин В.Б.
методические указания
к выполнению домашних заданий
по курсу ОПМ (ТММ)
Издательство МГТУ им. Н.Э.Баумана
Москва 2000
Введение. Общие требования к домашним заданиям по курсу ТММ.
1-ое домашнее задание «Структурный и кинематический анализ рычажного механизма».
Структурный анализ: изобразить структурную схему заданного рычажного механизма, обозначить на ней звенья и кинематические пары (КП), определить число звеньев, вид и класс КП, подсчитать число подвижностей и число избыточных связей для плоского и пространственного механизма, провести структурный анализ плоского механизма по Ассуру - вычертить первичный механизм и структурные группы, определить в них число звеньев и КП, подвижность на плоскости и в пространстве, для пространственных групп удалить избыточные связи (снижением классов КП без введения местных подвижностей).
Графоаналитическое исследование кинематики: для заданного положения механизма вычертить в масштабе кинематическую схему и по ней решить графически задачу о положениях; записать векторные уравнения для линейных скоростей и алгебраические для угловых, построить в масштабе план скоростей и определить по нему линейные скорости всех точек, обозначенных на механизме, и угловые скорости всех звеньев; аналогичным путем решить задачу о ускорениях.
Аналитическое исследование кинематики: для заданного механизма изобразить эквивалентную систему векторных контуров и записать векторные уравнения их замкнутости; спроецировать эти уравнения на оси координат и, оперируя с уравнениями проекций, последовательно решить задачи о положениях, скоростях и ускорениях ( как минимум аналитическое решение провести только для выходного звена механизма ). Полученные аналитическим и графо-аналитическим методами результаты кинематического анализа сводятся в таблицу. Если использовалась компьютерные программы, то в таблице приводятся и результаты расчета на ЭВМ.
Для выходного звена механизма построить цикловые диаграммы функции положения, скорости и ускорения (или первой и второй передаточных функций) от обобщенной координаты 1.
2-ое домашнее задание «Кинетостатический силовой расчет рычажного механизма».
Вычертить в масштабе расчетную кинематическую схему механизма в заданном положении, показать на ней приложенные внешние силы и моменты, записать рядом с расчетной схемой постановку задачи: что дано и что требуется определить.
На базе структурного анализа механизма определить число неизвестных в силовом расчете. Определить главные векторы и главные моменты сил инерции. Провести кинетостатический расчет механизма по звеньям и группам Ассура. Для каждого рассматриваемого элемента системы: изобразить в масштабе его расчетную схему с приложенными внешними силами и моментами, включая инерционные и реакции, записать векторные уравнения сил и алгебраические уравнения моментов, вычертить в масштабе планы сил. Составить таблицу результатов силового расчета (число данных в таблице должно равняться числу неизвестных в силовом расчете).
Требования к оформлению: Графическая часть выполняется на листах милиметровки формата А3, расчеты и пояснения выполняются на листах формата А4. Диаграммы и графики должны выполняться в соответствии с требованиями ГОСТ 2.319-81, а кинематические схемы по 2.703-68. После проверки первое задание возвращается студенту для окончательного оформления. В окончательном виде оба ДЗ сшиваются в одну обложку, на которой указывается факультет РК, кафедра РК-2 (или ТММ), наименование работы (задания), фамилия И.О. студента и его подпись, фамилия И.О. преподавателя и его подпись, год и место выполнения (Москва, 1999 г). При выполнении расчетов на ЭВМ распечатки оформляются как Приложение и подшиваются вместе с ДЗ. Если студент создает в ходе выполнения задания какие-либо программные продукты (включая программы на AutoCAD или MathCAD и пр.), то к заданию прилагается дискета с текстами программ. Дискета вкладывается в конверт, который приклеивается к обложке ДЗ.
Сроки выполнения ДЗ: согласно учебным планам (ориентировочно 1ДЗ - 7-8 неделя, 1ДЗ - 12-13 неделя).
Оценка за ДЗ формируется из трех составляющих:
Оценка за срок выполнения: 5 - досрочно, 4- течение второй недели срока, 3- с опозданием на 1 неделю, 2- до зачетной недели, 0-в течение зачетной недели и позже.
Оценка за графику колеблется от 5 до 3 и зависит от полноты выполнения требований ГОСТ и качества графики (неудовлетворительно оформленные задания возвращаются на переоформление).
Дополнительные баллы ( от 1 до 5 ) начисляемые за разумное применение ЭВМ, решение нестандартных задач, работу по НИРС и т.п.
Каждое задание защищается преподавателю. Оценки при защите "зачет" и "незачет". От защиты освобождаются студенты сдавшие ДЗ досрочно или работающие по заданиям в рамках НИРС.
Семестр завершается экзаменом (или дифференцированным зачетом). Оценка на экзамене (или зачете) проставляется с учетом рейтинга по домашним заданиям, рубежному контролю и лабораторным работам.
1. Структурный анализ шестизвенного кулисного механизма.
Структура любой технической системы определяется функционально связанной совокупностью элементов и отношений между ними. При этом для механизмов под элементами понимаются звенья, группы звеньев или типовые механизмы, а под отношениями - подвижные (кинематические пары - КП) или неподвижные соединения. Структура механизма на уровне звеньев, КП и структурных групп отражается его структурной схемой. Структурная схема- графическое изображение механизма, выполненное с использованием условных обозначений рекомендованных ГОСТ (см. например ГОСТ 2.703-68) или принятых в специальной литературе, содержащее информацию о числе и расположении элементов (звеньев, групп), а также о виде и классе кинематических пар, соединяющих эти элементы.
Задачей структурного анализа является определение числа звеньев и структурных групп, числа и вида КП, числа подвижностей (основных и местных), числа контуров и числа избыточных связей.
Основные понятия структурного синтеза и анализа.
Подвижность механизма - число независимых обобщенных координат однозначно определяющее положение звеньев механизма на плоскости или в пространстве. Связь - ограничение, наложенное на перемещение тела по данной координате. Избыточные (пассивные) - такие связи в механизме, которые повторяют или дублируют связи, уже имеющиеся по данной координате, и поэтому не изменяющие реальной подвижности механизма. При этом расчетная подвижность механизма уменьшается, а степень его статической неопределимости увеличивается. Иногда используется иное определение: Избыточные связи - это связи число которых в механизме определяется разностью между суммарным числом связей, наложенных кинематическими парами, и суммой степеней подвижности всех звеньев, местных подвижностей и заданной (требуемой) подвижностью механизма в целом. Местные подвижности - подвижности механизма, которые не оказывают влияния на его функцию положения (и передаточные функции), а введены в механизм с другими целями (например, подвижность ролика в кулачковом механизме обеспечивает замену в высшей паре трения скольжения трением качения).
Основные структурные формулы.
Основные структурные формулы были составлены для плоских механизмов Чебышевым и Грюблером , для пространственных - Сомовым и Малышевым. Так как принципы заложенные в построение всех этих формул одинаковы, то их можно записать в обобщенном виде:
H -1
W = Hn + - i ) pi,
i=1
где H - число степеней подвижности твердого тела (соответственно при рассмотрении механизма в пространстве H=6 , на плоскости H=3); n = k - 1 - число подвижных звеньев в механизме; k - общее число звеньев механизма (включая и неподвижное звено - стойку); i - число подвижностей в КП; pi - число кинематических пар с i подвижностями.
Для расчета избыточных связей используется следующая зависимость:
q = W0 + Wм - W,
где q - число избыточных связей в механизме; W0 - заданная или требуемая подвижность механизма; Wм - число местных подвижностей в механизме; W - расчетная подвижность механизма.
Пример структурного анализа механизма.

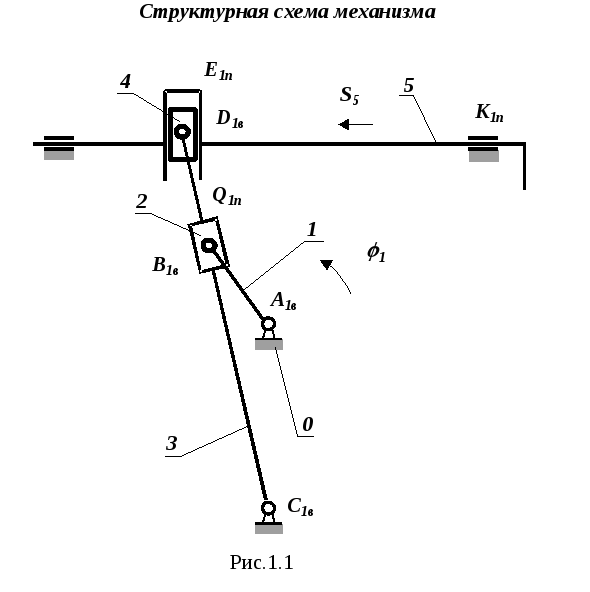

На рис.1.1 изображена структурная схема плоского механизма. Структурная схема механизма в соответствии с принятыми условными обозначениями изображает звенья механизма, их взаимное расположение, а также подвижные между звеньями. На схеме звенья обозначены цифрами, кинематические пары - заглавными латинскими буквами. Цифры в индексах обозначения КП указывают относительную подвижность звеньев в паре, буквы - на вид пары, который определяется видом относительного движения звеньев ( в - вращательное, п - поступательное, ц - цилиндрическое, вп - обозначает высшую пару в которой возможно относительное скольжение с одновременным перекатыванием).
Проведем
структурный анализ данного механизма.
Общее число звеньев механизмаk=6,
число подвижных звеньев n=5
, число кинематических пар pi=7
, из них
для плоского механизма одноподвижных
p1=7
( вращательных
p1в=4,
поступательных p1п=3
). Число
подвижностей механизма на плоскости
Wпл
= 35
- 27
= 1 = W0
. Основная
подвижность W0
определяет
функцию механизма: преобразование
входного вращательного движения в
поступательное S5.
Если рассматривать механизм как
пространственный, то во-первых необходимо
учесть, что с увеличением подвижности
звеньев с трех до шести изменяются и
подвижности некоторых кинематических
пар. В нашем примере это низшая пара Q,
у которой подвижность увеличивается
до двух. С учетом сказанного, подвижность
пространственного механизма равна:
