ВСЬОГО: 156+13320=13476 хвилин.

Мінімальна тривалість конвертерної плавки – 35 хвилин.

Термін служби футеровки сталерозливного ковша – 80 плавок.

Кількість сталерозливних ковшів в робочому циклі:

156/(48/1)=3,25 приймаємо 4 – для одного конвертера;

156/(48/2)=6,5 приймаємо 7 – для двох конвертерів.

156/(48/3)=9,75 приймаємо 10– для трьох конвертерів.

Кількість сталерозливних ковшів в ремонтному циклі:

13320/[(48/1)х80]=3,47 приймаємо 4 – для одного конвертера;

13320/[(48/2)х80]=6,9 приймаємо 7 – для двох конвертерів.

13320/[(48/3)х80]=10,41 приймаємо 11 – для трьох конвертерів.

Загальна кількість сталерозливних ковшів представлена в таблиці 8

Таблиця 8 - Загальна кількість сталерозливних ковшів

Найменування показника

1 конвертер

2 конвертер

3 конвертер

Кількість ковшів в робочому циклі

4

7

10

Кількість ковшів в ремонтному циклі

4

7

11

Кількість ковшів в «гарячому» резерв

1

1

1

Кількість ковшів в механічному ремонті

1

1

1

ЗАГАЛЬНА КІЛЬКІСТЬ:

10

16

23

Необхідна кількість шлакових чаш для конвертерів

Оборотний цикл однієї шлакової чаші:

  • очікування під конвертером – 38 хв.;

  • злив шлаку – 2 хв.;

  • очікування під конвертером другої плавки – 38 хв.;

  • злив шлаку після другої плавки – 2 хв.;

  • передача шлакової чаші в проліт перестановки шлакових чаш – 2 хв.;

  • перестановка першої шлакової чаші з самохідного шлаковоза на стенд у відділенні перестановки шлакових чаш – 3 хв.;

  • перестановка другої шлакової чаші з самохідного шлаковоза на стенд у відділенні перестановки шлакових чаш – 3 хв.;

  • очікування (накопичення ще 8 шлакових чаш для комплектації складу для відправки на шлаковий двір) – 240 хв.;

  • транспортування шлаковозів на шлаковий двір – 15 хв.;

  • спорожнення, очищення і підготовка шлакової чаші – 480 хв.;

-транспортування в проліт перестановки шлакових чаш – 15 хв.;

-передача першої шлакової чаші краном на передавальний візок 3  хв.;

передача другої шлакової чаші краном на передавальний візок – 3  хв.;

  • переміщення передавального візка під конвертер – 2 хв.

РАЗОМ: 611 хвилин.

Кількість шлакових чаш в робочому циклі:

611/(48/1)=12,73 приймаємо 13шт. – для одного конвертера ;

611/(48/2)=25,46 приймаємо 26шт. – для двох конвертерів ,

611/(48/3)=38,19приймаємо 39шт. – для трьох конвертерів .

Загальна кількість шлакових чаш для конвертерів представлена в таблиці 9

Таблиця 9 - Загальна кількість шлакових чаш для конвертерів

Найменування показника

1 конвертер

2 конвертер

3 конвертер

Кількість чаш в робочому циклі

13

26

39

Кількість чаш в резерві

2

5

7

Кількість чаш в механічному ремонті

1

1

1

ЗАГАЛЬНА кількість для конвертерів:

16

32

47

Необхідна кількість шлакових чаш для відділення десульфурації чавуну

Оборотний цикл однієї шлакової чаші:

  • очікування заповнення на стенді відділення десульфурації чавуну (приблизно 3 плавки на кожен стенд) – 3 х 3 х40 =360 хв.;

  • передача шлакової чаші від камери десульфурації на передавальний візок для транспортування шлакових чаш – 5 хв.;

  • передача шлакової чаші в проліт перестановки шлакових чаш – 2 хв.;

  • перестановка шлакової чаші на стенд зберігання – 3 хв.;

  • перестановка шлакової чаші із стенду зберігання на самохідний шлаковоз– 3мин;

  • передача шлакової чаші в завантажувальний проліт – 2 хв.;

  • передача шлакової чаші з передавального візка на стенд відділення десульфурації чавуну – 5 хв.

РАЗОМ: 380 хв.

Кількість шлакових чаш в робочому циклі:

380/(360/2)= 2,1приймаємо 2 – для одного конвертера;

380/(360/4)= 4,2 приймаємо 5 – для двох конвертерів.

380/(360/6)= 6,3 приймаємо 7 – для трьох конвертерів.

Примітка: для одного конвертера – одна установка десульфурації чавуну, що має в своєму складі дві камери десульфурації.

Загальна кількість шлакових чаш для відділення десульфурації чавуну представлена в таблиці 10

Таблиця 10 - Загальна кількість шлакових чаш для відділення десульфурації чавуну

Найменування показника

1 конвертер

2 конвертер

3 конвертер

Кількість чаш в робочому циклі

2

5

7

Кількість чаш в резерві

1

1

1

Кількість чаш в механічному ремонті

1

1

1

ЗАГАЛЬНА кількість для відділення десульфурації:

4

7

9

Розрахунок основного обладнання шихтового відділення

Скраповоз

Скраповози призначені для транспортування совків з брухтом з шихтового відділення магнітних матеріалів в завантажувальний проліт конвертерного цеху.Вибираю скраповоз вантажопідйомністю350т. Навантажені совки встановлюються на скраповоз краном з поворотним візком; брухт можна перевозити і в нагрітому стані (при температурі до 600 0С).

Скраповоз вантажопідйомністю 350 т складається із зварної рами, ходової частини з чотирма скатами, двох механізмів пересування і токоз'ємного пристрою. Для правильної установки совків на верхньому поясі рами приварено десять упорів. До складу механізму пересування входять електродвигун, редуктор і гальмо. Токоз'ємний пристрій прикріплений до візка знизу і складається з бугеля з кареткою, на якій встановлені токоз'ємникі. Для забезпечення стійкості каретки на ній передбачені опорні нижні ролики, що переміщаються по рейці, два верхніх і чотири нижні бічні наполегливі ролики. Щілина тролейного тунеля перекрита металевою стрічкою, для укладання якої передбачений спеціальний пристрій. Для очищення рейок від сміття, бризок металу і шлаку встановлені чотири скребки.

Скраповоз обладнаний системою централізованого густого змащування. Управління скраповозом дистанційне.

Шихтове відділення магнітних матеріалів

Проектую нижнє шихтове відділення для магнітних матеріалів. Відділення призначено для зберігання і завантаження лому в совки. Шихтове відділення для магнітних матеріалів розміщується в однопролітній будівлі з шириною прольоту 30 м, висотою до верху підкранової балки – 12,6 м. Глибина ямних бункерів – 3 м. Стіни будівлі – самонесучі, навантаження підмостових кранів передається на фундамент через підкранові колони. У відділенні є чотири ямних бункери, між якими розміщені майданчики для установки совків. Лом привозять у вагонах по одній залізничній колії і розвантажують в бункери магнітними кранами, ці ж крани використовують для завантаження совків. Совки з ломом вивозять з відділення самохідним скраповозом по поперечному шляху, на якому розташовані залізничні терези. Для перестановки совків служить мостовий кран.

Потрібна потужність відділення по лому складе, т/рік

0,240- з материального балансу

Кількість електромагнітних кранів, шт

де QС – добова витрата лому (3151), т/доб;

- час на перевантаження 1 т матеріалу (1+1,2), хв.;

k – коефіцієнт, що враховує виконання краном допоміжних робіт, до =1,15;

b – коефіцієнт використовування крана, b = 0,8;

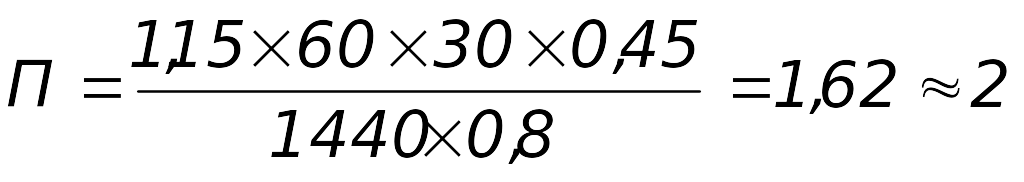

1440 – кількість хвилин в добі, хв/доб.

Приймаю до установки 7 електромагнітних кранів (з шайбою Q = 30 т, діаметр магніту 1950 мм).

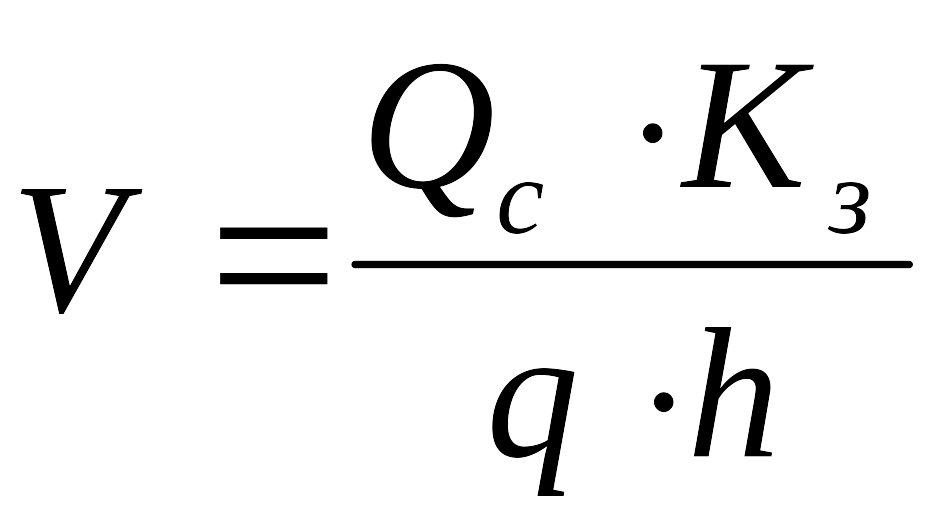

Об'єм ямних бункерів для зберігання лому визначаю по формулі, м3

;

де QС – добова витрата лому (3151), т/доб;

q – величина насипної маси матеріалу в бункері, т/м3;

КЗ - норма запасу матеріалу в бункері, діб (приймаю запас лому на 6 днів);

h – коефіцієнт заповнення бункера (1,2);

Проектую чотири ямних бункери, тоді об'єм кожного, м3

15755/4 = 3939.

Знаючи об'єм 3939 м3 і прийняту глибину ямних бункерів – 3м, розраховую довжину і ширину бункерів, м2

Звідси приймаю ширину ями 15м, знаходжу довжину бункера, м

1313/15 = 87,5.

Приймаю кількість машин для зважування совків – 2 , скраповозів – 2 , кранів для переміщення совків на скраповіз – 2.

Розрахункові дані зведу в таблицю 11.

Таблиця 11 - Устаткування шихтового відділення магнітних матеріалів

з/п

Найменування

Робіт

Од.

вим.

Вироб. Програма

Вибране

Устаткування

Кількість одиниць

Розр.

Прийн.

1

Розвантаження лому

т/рік

1,07∙106

Кран мостової з магнітною шайбою

6,92

7

з/п

Найменування

Робіт

Од.

вим.

Вироб. Програма

Вибране

Устаткування

Кількість одиниць

2

Вантаження лому

т/рік

1,07∙106

Кран мостової з магнітною шайбою

6,92

7

3

Зберігання лому

т/доб

3939

Бункерна яма

87,5×15×3 м

4

4

4

Подача совків до скраповозу

сов/доб

77

Кран мостової з траверсою

Q=100 т

-

2

5

Зважування совків

сов/доб

77

Терези тензометричні

-

2

6

Подача совків в завантажувальний проліт ККЦ

сов/доб

77

Брухтовіз

-

2

Кількість совків вибрана з розрахунку завалення конвертера одним совком. Кількість совків в шихтовому відділенні магнітних матеріалів приймаю рівним 4 шт.

Розрахунок основного обладнання шихтового відділення

Шихтове відділення магнітних матеріалів розраховано з умов зберігання нормативного запасу металевого лому (5 днів).

Максимальна кількість плавок на добу по цеху: 24/(0,8*2)=60плавок

Норматив запасу сталевого лому

А скр.= 60×(30×2)×5=18000т.

де 60 – середня витрата брухту на плавку, т(30-100% 18-х, х=60)

2 – кількість працюючих конверторів;

30 – кількість плавок на добу.

Об'єм, займаний брухтом, при насипній щільності 2 т/м3.

V = 18000/2=9000 м3.

Глибина ями 3,5м, ширина 15м, довжина L=9000/(3,5*15)= 171 м.

Приймаю два шихтових відділення з ямами завдовжки по 80 м.

Необхідна кількість кранів:

крана.

Приймаю до установки в кожному шихтовому відділенні по3 магнітні крани + 1 резерв в кожне відділення.

Шихтове відділення немагнітних матеріалів побудоване на рівні робочого майданчика і обладнане приймальними бункерами підвісного типу.

Загальний об'єм бункерів (з урахуванням добової потреби в сипких – 30 тонн і нормативом запасу 2 дні) складе 1000 м3.

Шихтове відділення сипких матеріалів

Шихтове відділення сипких матеріалів – однопролітна будівля, ширину будівлі приймаю рівною 40 м, висоту – 15 м.

Проектую нижнє відділення з підвісними бункерами. Уздовж відділення розташовано два ряди підвісних металевих бункерів, над кожним з яких проходить розвантажувальний рейковий шлях для вагонів з поступаючими матеріалами. Матеріали розвантажують, за допомогою люків в днищі вагонів. У відділенні немає грейферних кранів. Матеріали з відділення видають двома стрічковими конвеєрами, що рухаються уздовж будівлі під бункерами. Для цього передбачені розташовані під бункерами вібропітателі, які дозують матеріал з бункера на стрічку, що рухається.

Потрібна потужність відділення по вапну складе, т/доб

де 11 – питома витрата вапна на плавку, кг/т(4,399-100% х-250т, х=11)

250 – місткість конвертера, т;

2 – кількість працюючих конверторів;

30 – кількість плавок на добу.

Потрібна потужність відділення по плавиковому шпату складе, т/доб

де 0,75– питома витрата плавикового шпату на плавку, кг/т;

250 – місткість конвертера, т;

2 – кількість працюючих конверторів;

30 – кількість плавок на добу.

Приймаю транспортування вапна в киснево-конвертерний цех відразу з цеху випалення вапняку по підземних галереях з транспортерною стрічкою, що рухається. Проектую галерею з двома конвеєрами продуктивністю 35 т/год кожний.

Об'єм бункеру для шпату, м3

,

де QС – добова витрата плавикового шпату (22,5), т/доб; (0,75*30=22,5)

q – величина насипної маси матеріалу в бункері (1,7), т/м3;

КЗ - норма запасу матеріалу в бункері, кількість доби (приймаю запас на 20 діб);

h – коефіцієнт заповнення бункера (0,8);

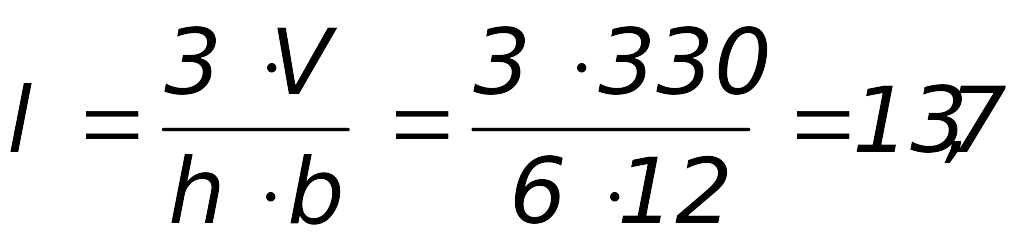

Знаходжу розміри бункера для плавикового шпату.

Приймаючи ширину бункера b = 12 м і глибину h = 6 м, знаходжу довжину бункера, м

Виходячи з того, що довжина вагону 14 м приймаю до установки 3 бункери 15×12×6 м.

Проектую відділення з 6-ма бункерами: 1 бункер для агломерату, 3 бункери для плавикового шпату, 1 бункер для коксику і 1 бункер для термоантрациту. Розрахункові дані зведу в таблицю 12

Таблиця 12 - Устаткування шихтового відділення сипких матеріалів

з/п

Найменування

Робіт

Од.

вим.

Вироб. програма.

Вибране

устаткування

Кількість

Розр.

Прийн.

1

Зберігання

Агломерату

т/доб

-

Підвісний бункер

15×12×6 м

1

1

2

Зберігання плавикового шпату

т/доб

22,1

Підвісний бункер

15×12×6 м

3

3

3

Зберігання

Коксику

т/доб

-

Підвісний бункер

15×12×6 м

1

1

4

Зберігання

термоантрациту

т/доб

-

Підвісний бункер

15×12×6 м

1

1

5

Видача матеріалів

з відділення

т/доб

200

Стрічковий конвеєр

(15 т/год)

-

2

Агрегатний (пічний) проліт сталеплавильного цеху.

Проектую конвертерний цех з трьома конвертерами 300 т.

В конвертерному прольоті встановлені три конвертери, 6 фурм з механізмом переміщення, система завантаження сипких, а також відведення і очищення конвертерних газів, крани для обслуговування ремонту конвертерів і фурм. Застосована суміщена система завантаження сипких і феросплавів з передачею матеріалів до конвертерів із зони витратних бункерів по похилих тічках.

Конвертерний і завантажувальний прольоти перекриті робочими майданчиками на висоті 12,5м.

Завантажувальний проліт обладнаний трьома мостовими заливними кранами (450+100/16 т) для заливки чавуну і завантаження лому. На нульовій відмітці завантажувального прольоту прокладені ширококолійні шляхи для вивозу шлаку від конвертера.

Таблиця 13 Місткість розливних (заливальних) ковшів і вантажопідйомність розливних (заливальних) кранів пов'язують з місткістю конвертерів.

1. Емкість конвертера, т

100

130

150

200

250

2. Місткість розливного (заливального) ковша, т

110

140

175

220

280

3. Вантажопідйомність розливного (заливального) ковша, т

140 / 32

180 / 50

225 / 63

280+100/16

380+100/16

4. Вантажопідйомність кранів в ковшовому прольоті, т

50/10

50/10

80/16

125/30

125/30

Продовження таблиці 13

1. Місткість конвертера, т

275

300

350

400

450

2. Місткість розливного (заливального) ковша, т

300

330

385

430

480

3. Вантажопідйомність розливного (залива-льного) ковша, т

400+100/16

450+100/16

500+100/16

560+100/16

630+100/16

4. Вантажопідйомність кранів в ковшовому прольоті, т

125/30

125/30

125/30

140/32

140/32
