Следствия
превышения доступности ресурсов
Наличие
в плане проекта ресурсов с превышением
доступности отрицательно скажется
на исполнении проекта, так как ресурсы
не смогут выполнить в установленный
планом срок назначенный им объем
работы.
Это
проявится в следующем:
-
работа
вообще не будет выполняться или;
-
работа
будет незакончена или;
-
работа
будет перенесена на более позднее
время.
Поэтому
превышение доступности ресурсов в
плане проекта необходимо устранить
возможными способами.
Способы
устранения перегруженности ресурсов
Устранить
превышение доступности ресурсов
можно следующими способами, применяя
их по отдельности или в сочетании
друг с другом:
-
увеличить
доступность перегруженного ресурса
для данного периода времени;
-
уменьшить
объем работы перегруженного ресурса;
-
назначить
других сотрудников на выполнение
задач, перегружающих ресурс;
-
изменить
сроки выполнения (даты начала и
окончания) задач, требующих ресурсов
с недостаточной доступностью;
-
обозначить
объем работы, превышающий доступность
ресурса, как сверхурочную работу.
В
среде MS Project превышение доступности
ресурсов можно устранить автоматически,
используя встроенный режим
выравнивания, или вручную, изменяя
параметры ресурсов, назначений и
задач.
Автоматическое
выравнивание загрузки ресурсов
Для
того, чтобы выровнять загрузку
ресурсов автоматически, можно
использовать специальный механизм
MS Project, предварительно настроив его
параметры следующим образом.
При
помощи меню Tools/Level
Resources

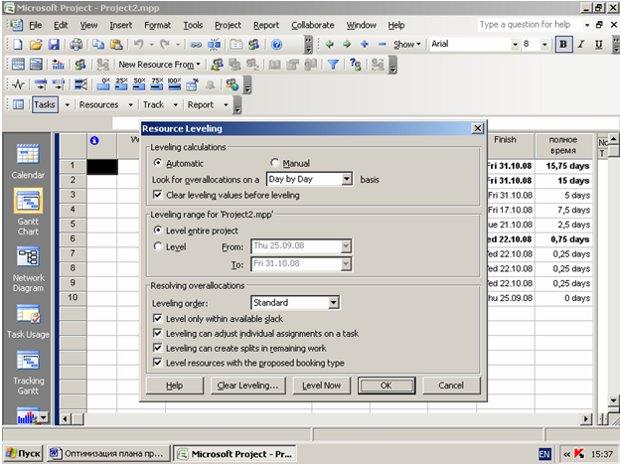

( Сервис/Выравнивание
загрузки ресурсов) откройте окно
Resource
Leveling.
Окно
содержит три раздела:
-
Leveling
Calculation (Вычисления для выравнивания)
-
Leveling
range for (Диапазон выравнивания для
проекта)
-
Resolving
Overallocations (Устранение превышений
доступности)
В
каждом разделе содержится свой набор
параметров. Рассмотрим разделы.
Раздел
Leveling Calculation (Вычисления для выравнивания)
В
этом разделе устанавливается режим
выравнивания загрузки ресурсов
выбором из списка:
В
списке Look
for overallocations (Поиск превышений
доступности)
определяется критерий "чувствительности
выравнивания "или временные рамки,
в которых программа будет искать
превышение доступности ресурса.
Возможные
значения:
Какое
из этих значений выбрать в списке,
определяется подсказкой, всплывающей
при наведении указателя мыши на
индикатор выравнивания, расположенный
в строке слева от перегруженного
ресурса. Например, если всплывает
подсказка о том, что ресурс должен
выравниваться по дням, в списке Look
for overallocations (Поиск превышений
доступности)
нужно выбрать значение Day
by Day (По дням).
До
очередного запуска процесса
выравнивания можно отменить результаты
предыдущего выравнивания. Это
делается установкой флажка Clear
leveling values before leveling (Очистка данных
прежнего выравнивания перед новым).
В этом случае перед проведением
очередного выравнивания изменения
предыдущего удаляются. Флажок
рекомендуется устанавливать.
Раздел
Leveling range for (Диапазон выравнивания
для проекта)
В
разделе Leveling
range for (Диапазон выравнивания для
проекта)
можно определить временной интервал,
в котором будет производиться
выравнивание:
-
Level
entire project (Выравнивание во всем
проекте).
Поиск превышений доступности
производится в интервале с начала
до конца проекта. При этом можно
указать выравнивание не для всех,
а только для выделенных ресурсов.
-
Level
from … to … (Выравнивание в диапазоне
дат).
Поиск превышений доступности
производится только в указанном
диапазоне дат. Превышения доступности
ресурсов за пределами указанного
диапазона не устраняются.
Раздел
Resolving Overallocations (Устранение превышений
доступности)
В
разделе Resolving
Overallocations (Устранение превышений
доступности)
определяется, как программа будет
устранять найденные перегрузки
ресурсов.
Сначала
программа определит список задач,
на которые назначены перегруженные
ресурсы. Затем будут отобраны те
задачи, расположение которых в
расписании нужно изменить. Порядок,
в котором MS Project будет откладывать
или прерывать задачи, перегружающие
ресурсы, определяется в списке
Leveling
order(Порядок выравнивания):
Список
Leveling
order
содержит три возможных значения:
-
ID
Only (только по идентификаторам)
– в первую очередь будут изменяться
параметры задач с наибольшими
идентификаторами, то есть тех задач,
которые расположены ниже в списке.
Если список задач составлен в порядке
возрастания даты начала, значит,
будут откладываться задачи с более
поздней датой начала. И, число
задач-последователей, на которые
может повлиять процедура выравнивания,
будет, таким образом, сводится к
минимуму.
-
Standard
(Стандартный).
Программа из конкурирующих задач
выбирает, какую выравнивать первой,
на основе анализа ряда факторов
(см. ниже). При этом MS Project рассматривает
взаимосвязи с другими задачами,
общий временной резерв, даты,
приоритеты и ограничения. В первую
очередь откладываются задачи с
наибольшим временным резервом и
более поздней датой начала. Такой
порядок выравнивания используется
наиболее часто.
-
Priority,
Standard (По приоритетам, стандартный).
Производится аналогично стандартному,
но обычно используется, если при
составлении плана у задач определялось
свойство Priority(Приоритет).
Отличается от Стандартного тем, что
при анализе задачи сначала сортируются
по приоритету.
Факторы,
которые рассматриваются при
Стандартном и Стандартном по
приоритетам порядках выравнивания
загрузки ресурсов
Выравнивая
загрузку ресурсов в указанных режимах
MS Project анализирует следующие факторы
(расположены в порядке убывания
важности):
-
Predecessors
(Предшественники).
Первыми выбираются задачи, не имеющие
последователей.
-
Amount
of total slack (Размер полного резерва).
Первыми выбираются задачи с большим
количеством полного резерва.
-
Start
date (Дата начала). Задачи с более
поздней датой начала задерживаются
первыми.
-
Priority

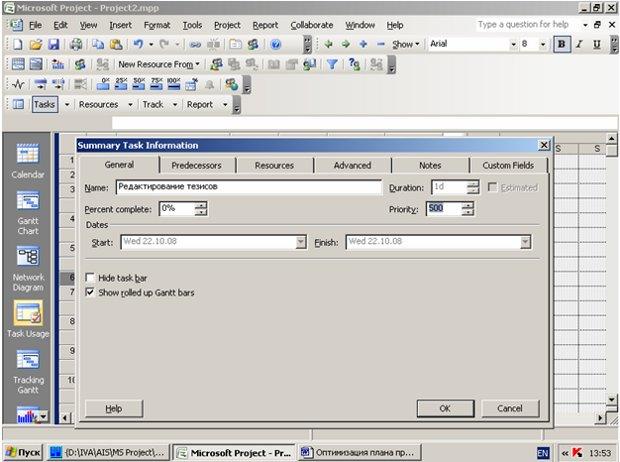

(Приоритет).
Первыми выбираются задачи с более
низким приоритетом. В случае режима
выравнивания Стандартного по
приоритетам, этот фактор рассматривается
первым.
-
Constraints
(Ограничения).
Сначала задерживаются задачи без
ограничений.
-
Поле

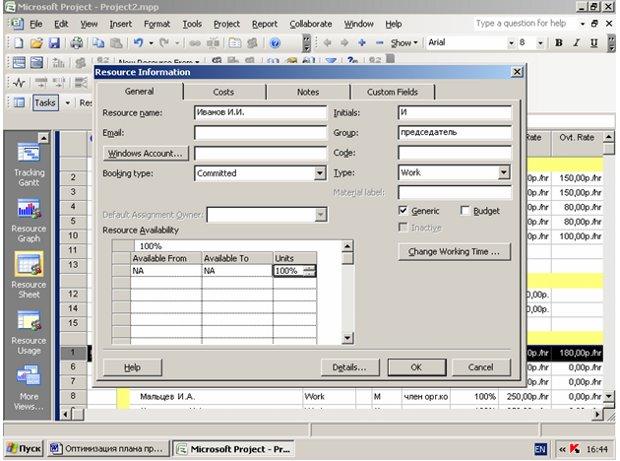

ресурса Can
Level (Может выравниваться).
Если значение поля установлено в
Yes,
то MS Project при необходимости может
задерживать назначение данного
ресурса. Для ресурсов, назначение
которых задерживать нельзя, необходимо
установить значение поля No.
-
Поле
задачи Level
Assignments (Выравнивать назначения).
Если значение поля установлено в
Yes,
то MS Project при необходимости может
задерживать назначения данной
задачи. Для задач, назначения которых
задерживать нельзя, неоходимо
установить значение поля No.
-
Поле
задачи Leveling
Can Split (Выравнивание можно прерывать).
Если значение поля установлено в
Yes,
то MS Project может при необходимости
разделять задачи.
Важные
замечания:
-
Производя
выравнивание, MS Project никогда не будет
прерывать или откладывать задачи,
для которых:
-
назначено
значение приоритета 1000,
-
установлены
ограничения Must
Start On (Фиксированное начало)
и Must
Finish On (Фиксированное окончание).
-
Выравнивание
не повлияет на задачи с ограничениями:
-
As
Late As Possible (Как можно позже),
если проект планируется от даты
начала
-
As
Soon As Possible (Как можно раньше),
если проект планируется от даты
окончания.
-
Приоритет
может быть установлен не только для
задачи, но и для проекта. Если ресурсы
назначены нескольким проектам, то
задачи в проектах с меньшим приоритетом
будут выбираться для выравнивания
чаще, чем задачи в проектах с большим
приоритетом. Если для проекта задать
приоритет 1000, значит, ни одна задача
этого проекта не будет задержана
при выравнивании.
-
Приоритет
проекта более значим, чем приоритет
задачи. Любая задача проекта с
большим приоритетом более приоритетна,
чем задача проекта с меньшим
приоритетом. Это справедливо
независимо от значения приоритета,
установленного для задачи, кроме
задач с приоритетом 1000, которые не
задерживаются никогда.
Установить
значение приоритета для задачи можно
на вкладке General
(Общие)
окна Task
Information (Сведения о задаче)
в поле Priority
(Приоритет).
Значение приоритета может варировать
в интервале от 0 (при необходимости
скорее всего будет задержана) до
1000 (не будет задержана никогда). Чем
больше приоритет, тем меньше
вероятность задержки задачи при
выравнивании.
В
результате автоматического
выравнивания может измениться дата
окончания проекта. Возможность
такого изменения регулируется при
помощи флажка Level
only within available slack (Выравнивание только
в пределах имеющегося резерва).
Если флажок установить, то в результате
выравнивания дата окончания проекта
не изменится, но некоторое ресурсы
при этом останутся перегруженными
и исправлять это придется вручную.
Если флажок сбросить, то дата может
измениться, и длительность проекта
может увеличиться.
Для
того, чтобы в процессе выравнивания
изменялось свойство только назначений,
а не задач, нужно установить флажок
Leveling
can adjust individual assignment on a task (При выравнивании
допускается коррекция отдельных
назначений для задачи).
Если флажок сбросить, то будут
изменять свойства задачи.
Действие
флажка можно распространить не на
все задачи. Для этого в таблицу со
списком задач нужно добавить поле
Level
Assigment (Выравнивание назначений)
и указать в этом поле для нужных
задач значение Yes
или No.
Добавить поле в таблицу можно, выбрав
в меню : Insert/Column
При
выравнивании программа может
прерывать задачи. Это можно разрешить
или запретить установкой флажка
Leveling
can create splits in remaining work (При выравнивании
допускается прерывание оставшихся
трудозатрат).
Действие этого флажка также можно
распространить не на все задачи. Для
этого в таблицу со списком задач
нужно добавить поле Leveling
Can Split (Допускается прерывание при
выравнивании)
и указать в этом поле для нужных
задач соответствующее значение.
Чтобы
сохранить настройки выравнивания,
щелкните Ok.
Чтобы
начать выравнивание, нужно щелкнуть
по кнопке Level
Now (Выровнять).
Если
процесс выравнивания запущен в
представлении задач, программа
произведет выравнивание без выдачи
дополнительного сообщения.
Если
процесс выравнивания запущен в
представлении ресурсов, то программа
уточнит, какие ресурсы выровнять –
все или только выделенные на листе.
Выбором
Entire
pool (Весь пул)
задается режим, при котором будут
выровнены все ресурсы и задачи,
связанные с превышением доступности.
Выбором
Selected
resources (Выбранные ресурсы)
задается режим, при котором будут
выровнены назначения только выделенных
ресурсов.

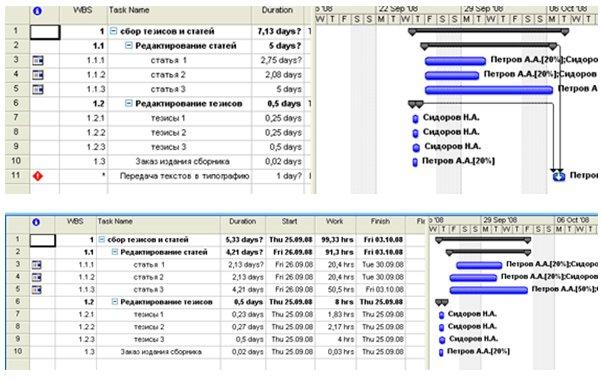

Результаты
выравнивания отражаются как в списке
ресурсов, так и в календарном плане
проекта. В списке ресурсов может
уменьшиться число перегруженных
ресурсов. В календарном плане может
измениться время выполнения задач.
Чтобы
понять, как выравнивание повлияло
на календарный план проекта, удобно
использовать представление Leveling
Gantt (Диаграмма Ганта с выравниванием).
На
диаграмме представлены два вида
отрезков. В отрезках сине-черного
цвета отображается текущий план
проекта, зеленого – состояние плана
до выравнивания.
Тонкие
новые отрезки на диаграмме обозначают
задержку задачи, которая произошла
в результате выравнивания.
Delay
– задержка (отображается зеленым
цветом)
Slack
– временной резерв, то есть время,
на которое задача может быть отложена
(отображается коричневым цветом).
В
представлении рядом с диаграммой
отображается таблица Delay
(Задержка),
содержащая столбец Leveling
Delay (Выравнивающая задержка).
В этом столбце показано время, на
которое была отложена задача в
результате выравнивания. Это время
измеряется в единицах с префиксом
е (n), что означает elapsed (прошедший),
например, 2ed (2 пд) – два прошедших
дня.
Столбцы
Start
и Finish,
отображаемые в таблице, обозначают
начало и окончание задач после
выравнивания. Дата начала и окончания
задач до выравнивания выводятся в
столбцах Preleveled
Start (Начало до выравнивания)
и Preleveled
Finish (Окончание до выравнивания).
Кроме того, информация об этих датах
отображается во всплывающих подсказках
при наведении указателя мыши на
отрезки диаграммы.
Чтобы
просмотреть на диаграмме Ганта как
изменились отдельные назначения,
можно разделить окно и в нижней его
части открыть представление Task
Usage (Использование задач).
Тогда, выделив задачу в верхнем
представлении, в нижнем можно
просматривать загрузку ресурсов за
каждый день на всем ее протяжении.

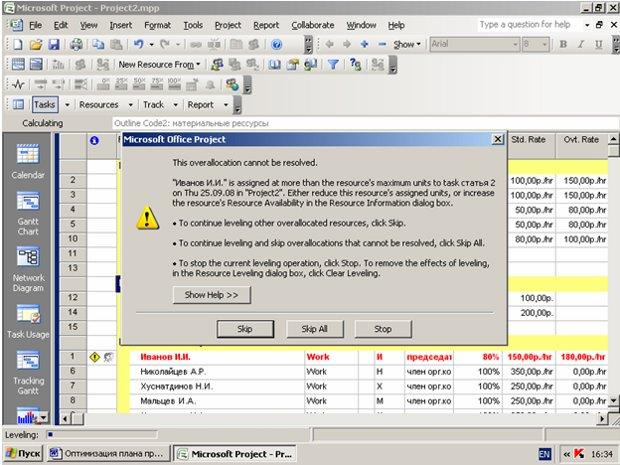

Если
в процессе выравнивания программа
определит, что для каких-то назначений
выровнять загрузку ресурсов
автоматически невозможно, то на
экран будет выведено диалоговое
окно с соответствующим сообщением:
В
диалоговом окне нужно сделать выбор
варианта развития событий:
-
Skip
(Пропустить).
MS Project пропускает ресурс и продолжает
поиск очередного превышения
доступности
-
Skip
All (Пропустить все).
MS Project пропускает все превышения
доступности, которые не может
разрешить, и сообщение на экран
больше не выводится.
-
Stop
(Остановить).
Команда остановить процесс
выравнивания и удалить все сделанные
задержки.
Отменить
результаты автоматического
выравнивания полностью или частично
можно с помощью кнопки Clear
Leveling (Очистить выравнивание)
в диалоговом окне выравнивания
загрузки ресурсов.
Выравнивание
можно отменить только для некоторых
задач. Для этого можно выделить эти
задачи мышью при нажатой клавише
CTRL
перед тем, как открыть диалоговое
окно. После щелчка на кнопке Clear
Leveling
программа откроет окно, в котором
нужно выбрать область действия
отмены:
Entire
project
– Для всего проекта
Selected
Tasks
- Для выбранных задач.
Важные
замечания:
-
Отменить
результаты выравнивания можно
только для последней операции
выравнивания.
-
Автоматическое
выравнивание загрузки ресурсов
имеет свои недостатки. В процессе
выравнивания MS Project не исследует
все возможные комбинации на предмет
поиска оптимального решения задержек
задач, лучшего с точки зрения
минимизации затрат и(или) поиска
самой ранней даты окончания проекта.
Решения которые принимает человек,
выравнивая загрузку ресурсов
вручную, могут быть более эффективными
по сравнению с решениями MS Project.
Ручное
выравнивание загрузки ресурсов
В
отличие от автоматического выравнивания
загрузки ресурсов, при котором MS
Project применяет единственную стратегию,
а именно задержку назначений и
откладывание задач, при ручном
выравнивании загрузки ресурсов
можно применить несколько способов
или стратегий, сочетая их. Способы
следующие:
-
Увеличить
доступность ресурса путем:
-
изменения
параметров доступности ресурса;
-
планирования
сверхурочного времени для ресурса;
-
увеличения
доступного времени в календаре
ресурса.
-
Сократить
нагрузку на ресурс путем:
-
переназначения
части нагрузки ресурса другим
ресурсам;
-
откладывания
отдельных назначений;
-
откладывания
задач;
-
прерывания
отдельных назначений;
-
прерывания
задач;
Увеличение
доступности ресурса
Корректирование
параметров доступности ресурса
Для
увеличения доступности ресурса
можно изменить следующие его
параметры:
-
увеличить
период времени, когда доступен
ресурс;
-
увеличить
количество единиц ресурса, доступных
в нужные периоды времени.
Эти
изменения производятся в окне
Resource
Information (Сведения о ресурсе)
в таблице Resource
Availability (Доступность ресурса)
в столбцах Available
To (Доступен по)
и Units
(Единицы)
соответственно.
Планирование
сверхурочного времени для ресурса
Снизить
нагрузку на ресурс можно, введя для
него некоторое количество часов
сверхурочного времени. При этом не
потребуется менять общий объем
работы, запланированный на обычное
рабочее время. При расчете MS Project
будет вычитать часы, запланированные,
как сверхурочные, из общего объема
работы. Издержки этого метода в том,
что сверхурочная работа оплачивается
дороже. Но затраты могут оказаться
ниже, чем они могли бы быть при
привлечении нового ресурса. Порядок
работы MS Project при использовании
сверхурочного времени будут следующий:
-
обычное
рабочее время рассчитается вычетом
из общего времени назначения
введенного сверхурочного времени;
-
полученное
количество обычных рабочих часов
будет спланировано на доступное в
календаре рабочее время, что уменьшит
длительность назначения;
-
сверхурочное
время будет равномерно распределено
по новой длительности назначения.
Сверхурочное

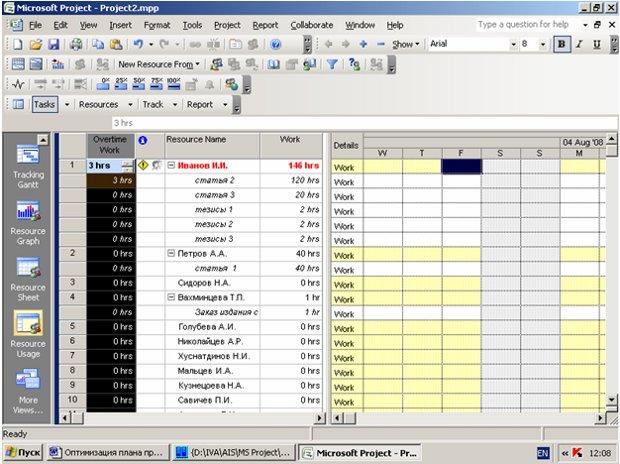

время можно ввести в представлении
Resource
Usage (Использование ресурсов)
в строки назначений, добавив поле
Overtime
Work(Сверхурочные трудозатраты).
При этом необходимо удостовериться
в том, чтобы для ресурса была определена
ставка сверхурочных, чтобы она не
была нулевой.
В
случае, когда за ресурс конкурируют
две задачи, сверхурочные лучше
назначить обеим.
Увеличение
доступного времени в календаре
ресурса
Альтернативным
назначению сверхурочного времени
может быть увеличение доступного
времени в отдельных календарях
ресурсов или в основном календаре
для всех ресурсов проекта. При этом
также необходимо помнить о разнице
в оплате обычного и сверхурочного
времени.
Чтобы
увеличить обычное рабочее время для
ресурсов нужно:
-
открыть
диалоговое окно Change
Working Time (Изменение рабочего времени).
Для этого используется меню Tools->
Change Working Time
-
в
списке For
calendar
нужно выбрать календарь (основной
для проекта или для конкретного
ресурса), в который будет добавляться
рабочее время
-
выделить
даты, на которые будет назначено
дополнительное время
-
в
поля From:To: ввести дополнительное
время.
Сокращение
нагрузки на ресурс
Переназначение
части нагрузки ресурса другим
ресурсам
Сократить
нагрузку на ресурс можно, удалив
назначение с данного ресурса при
помощи меню Edit->Delete
Assignment (Правка->Удалить назначение).
Затем
можно сделать новое назначение
другому ресурсу в окне Assign
Resources (Назначение ресурсов).
Для того, чтобы определить, какие
ресурсы доступны в требуемый период
времени, можно открыть представление
Task Information Form (Форма сведений о задачах)
и, прокрутив список ресурсов,
просмотреть значение поля Remaining
Availability (Оставшаяся доступность).
Сделать
замену одного ресурса другим можно
также в окне Assign
Resources (Назначение ресурсов),
выделив ресурс, который нужно
заменить, и щелкнув по кнопке Replace
(Заменить).
В диалоговом окне Replace
Resource (Заменить ресурс)
в списке With
(На)
выбрать ресурс, который будет назначен
в качестве замены.
Откладывание
отдельных назначений и задач
Если
превышение доступности ресурса
возникло как следствие планирования
нескольких задач на одно и то же
время, необходимо отложить некоторые
задачи или назначения на более
позднее время.
Отложить
назначения можно несколькими
способами:
-
посредством
поля задачи Delay
(Задержка).
Задержка начала задачи приведет и
к откладыванию назначений;
-
посредством
поля Assignmemt
Delay (Задержка назначения)
для откладывания начала назначения
отдельного ресурса;
Прерывание
отдельных назначений и задач
Необходимость
прерывания назначений и задач
возникает, если в ходе проекта
происходит наложение задач друг на
друга и, как следствие этого наступает
превышение доступности ресурса.
Чтобы
прервать задачу, можно использовать
представление Resource
Allocation (Выделение ресурсов)
инструмент Split
Task (Прервать задачу).
Чтобы
прервать задачу в представлении
Leveling
Gantt Chart (Диаграмма Ганта с выравниванием)
нужно определить точную дату и время
начала и окончания прерывания и
щелкнуть по кнопке Split
Task (Прервать задачу).
Мышью перенести остаток отрезка на
дату время возобновления задачи.
Чтобы
прервать назначение нужно использовать
представления Resource
Usage (Использование ресурсов)
или Task
Usage (Использование задач)
и отредактировать повременные ячейки
со сведениями о назначении.
Вопросы:
-
Назовите
возможные способы выравнивания
нагрузки ресурса.
-
Как
в среде MS Project 2007 произвести
автоматическое выравнивание загрузки
ресурсов?
-
Как
в среде MS Project 2007 определить временные
рамки в которых программа будет
искать превышение доступности
ресурса?
-
Поясните,
что дает установка флажка Clear
leveling values before leveling (Очистка данных
прежнего выравнивания перед новым)?
-
Как
в среде MS Project 2007 определить временной
интервал, в котором будет производиться
выравнивание загрузки ресурса?
-
Как
в среде MS Project 2007 определить порядок,
в котором программа будет выравнивать
загрузку ресурсов, откладывая
исполнение задач или прерывать
задачи?
-
Задачи
с каким приоритетом или с какими
ограничениями не могут быть прерваны
или отложены при автоматическом
выравнивании загрузки ресурса?
-
Может
ли измениться дата окончания проекта
в результате автоматического
выравнивания? Можно ли это регулировать
установкой каких-либо опций? Каких
опций,если да?
-
Может
ли программа при выравнивании
прерывать задачи? Можно ли это
разрешить или запретить установкой
опций?
-
Как
запустить процесс автоматического
выравнивания загрузки ресурсов?
-
Какое
представление предназначено для
оценки того, как выравнивание
повлияло на календарный план проекта?
-
Как
в диаграмме Ганта с выравниванием
отображается текущий план проекта
и как отображается состояние плана
до выравнивания?
-
Как
в диаграмме Ганта с выравниванием
отображается задержка задачи в
результате выравнивания и как
временной резерв (время, на которое
задача может быть отложена)?
-
При
помощи каких представлений можно,
выделив задачу в одном представлении,
в другом просматривать загрузку
ресурсов за каждый день на всем ее
протяжении?
-
Как
можно полностью или частично отменить
результаты автоматического
выравнивания загрузки ресурсов?
-
Можно
ли отменить выравнивание только
для некоторых задач? Как это можно
сделать?
Лабораторная
работа 7. Оптимизация плана проекта.
Выравнивание загрузки ресурсов
Задание
1
Выделите
ресурсы с превышением доступности.
Задание
2
Проанализируйте,
каким способом лучше устранить
превышение доступности для каждого
перегруженного ресурса.
Задание
3
Попробуйте
устранить превышение доступности
ресурсов в автоматическом режиме.
Задание
4
Устраните
превышение доступности ресурсов
вручную, если не получилось сделать
это автоматически.
|
