1 Состав и объем раздела организации строительного производства дипломного проекта

Раздел дипломного проекта по организации строительного производства состоит из трех частей:

  1. Расчетно-пояснительная записка объемом 30…40 листов формата А4;

  2. Календарный график производства работ – 1 лист формата А1;

  3. Строительный генеральный план площадки – 1 лист формата А1.

Расчетно-пояснительная записка содержит следующие разделы:

  1. Краткая характеристика объекта.

  2. Определение продолжительности строительства.

  3. Выбор методов производства основных работ.

  4. Ведомость объемов работ.

  5. Выбор монтажного крана и расчет радиуса опасной зоны.

6. Определение трудозатрат по видам работ и количества строительных машин (карточка-определитель работ).

7. Ведомость потребности основных материалов и спецификация сборных железобетонных элементов.

8. Принципы построения календарного графика.

9. Расчет потребности во временных административно-бытовых помещениях.

10. Расчет площадей складов.

11. Расчет потребности строительной площадки в электроэнергии и воде.

12. Проектирование строительного генерального плана (СГП).

Календарный графикпроизводства работ выполняется на листе формата А1, на котором дополнительно размещаются график движения рабочих на строящемся объекте, график потребности строительных машин и механизмов в табличной форме и технико-экономические показатели календарного плана в виде таблицы.

Строительный генеральный планвыполняется на листе формата А1 в масштабе 1:500 или 1:200. Кроме этого, на листе приводятся таблица основных технико-экономических показателей строительного генерального плана, экспликация временных зданий и сооружений, экспликация административно-бытовых помещений и условные обозначения, используемые на листе.

2 Методика выполнения расчетно-пояснительной записки

    1. Краткая характеристика объекта

В краткой характеристике строящегося объекта необходимо указать:

  • район строительства;

  • гидро-геологичекие условия;

  • назначение объекта и его мощность, этажность;

  • наличие вблизи строительной площадки существующих коммуникаций и условия подсоединения.

    1. Определение продолжительности строительства

Продолжительность строительства объекта определяется по СНиП 1.04.03-85 «Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений» или из условий финансирования. Определить отдельно продолжительность подготовительного периода, продолжительность строительства подземной, надземной части, отделки.

Состав работ подготовительного периода:

Внутриплощадочные работы:

  • создание заказчиком опорной геодезической сети – красные линии, реперы, главные оси зданий, опорная строительная сетка;

  • освоение строительной площадки – расчистка территории, снос строений и т.д.;

  • инженерная подготовка площадки – планировка территории с устройством организованного стока поверхностных вод, устройство постоянных или временных автодорог, железнодорожных веток, пристаней (если есть необходимость), перенос существующих сетей, и устройства новых для снабжения строительства водой и электроэнергией, включая сооружение постоянных и временных источников;

  • устройство временных сооружений, а так же отдельных основных объектов, предусмотренных для нужд строительства;

  • устройство средств связи, необходимой для управления строительством.

Внеплощадочные работы включают сооружение:

  • магистральных линий (свыше 3 км.);

  • ЛЭП с трансформаторными подстанциями (свыше 3 км.);

  • водопроводных линий с водозаборными сооружениями (свыше 3 км.);

  • канализационных коллекторов с очистными сооружениями;

  • судоходных трасс с причалами (если есть необходимость);

  • линий связи.

Для несложных объектов продолжительность подготовительного периода рекомендуется принимать 5…7 % от общего времени строительства объекта.

Установить сроки начала и окончания строительства с учетом климатических условий. Результаты расчетов свести в таблицу 1.

Таблица 1 - Продолжительность строительства

Наиме-нование

объекта

Харак-теристика

объекта

Норма продолжительности строительства, мес.

общая

в том числе

подгото-

вительный

период

подземная

часть

надземная

часть

отделка

1

2

3

4

5

6

7

Столбец 2 «Характеристика объекта» указывается в соответствии со СНиП 1.04.03-85.

    1. Выбор методов производства основных работ

Существует несколько методов возведения зданий и монтажа технологического оборудования (применительно к наиболее сложным зданиям павильонного типа):

Открытый метод, или метод законченного нулевого цикла, предусматривает, что фундаменты под каркас здания выполняются одновременно с фундаментами под оборудование и под этажерку. В этом же периоде сооружаются все каналы, приямки, подземные коммуникации.

Закрытый метод монтажа оборудования предусматри­вает одновременное (одним специализированным потоком) выполнение монтажа строительных конструкций здания и эта­жерок совместно с подачей (такелажем) и установкой оборудо­вания. При таком методе одна и та же строительная бригада (поток) ведет монтаж строительных конструкций и установку на место оборудования, а дальнейшие работы по монтажу (сборка, агрегирование и т.д.) выполняет следующий специали­зированный поток.

Раздельный метод монтажа предусматривает выполне­ние монтажа строительных конструкций, одним специализиро­ванным потоком (строительной бригадой), а монтаж оборудо­вания, включая такелажные работы, установку и механомонтаж специализированным потоком (бригадой слесарей-монтажников) в полностью построенном здании.

Комбинированный метод в отличие от совмещенного допускает выполнение части работ по монтажу оборудования раздельно от монтажа строительных конструкций в построен­ных помещениях.

В данном разделе необходимо выбрать и обосновать метод производства основных работ, определить сменность всех видов работ. Перечислить все виды специальных работ, выполняемых субподрядчиками.

К специальным работам относятся:

  • прокладка наружных сантехнических сетей (водопровод, канализация, теплотрасса);

  • прокладка прочих наружных сетей (электроснабжение, газ, радио, телефон);

  • внутренние сантехнические работы;

  • электромонтажные работы;

  • монтаж технологического оборудования;

  • благоустройство территории (дорожная одежда);

  • озеленение;

  • ограждение;

Обосновать очередность выполняемых работ (по пролетам, секциям, этажам), возможность совмещения по времени разных видов работ. Пояснить организацию работ в ночное и зимнее время и другие особенности.

    1. Ведомость объемов работ

В данном разделе необходимо подсчитать объемы основных работ. Их примерный перечень на строительство административного и промышленного здания приведен в приложении А. Малообъемные работы отдельно не учитываются. Объемы работ берутся из сметы типового проекта, причем объемы однотипных работ, имеющих одну единицу измерения, складываются, а трудозатраты на возведение определяются как среднеарифметическое. При отсутствии типового проекта объемы работ подсчитываются по чертежам здания с приведением формулы подсчета и эскиза.

Например:

Траншея по оси 1(5):

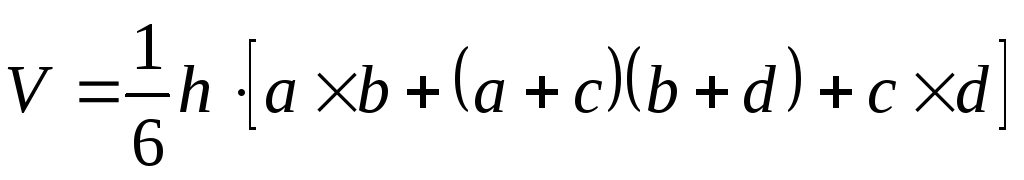

объем выемки: , где

; ;

; - расстояние по дну

траншеи; - расстояние по верху траншеи.

.

Объемы подготовительных и специальных работ берутся по смете в денежных показателях или в процентах от суммарной трудоемкости общестроительных работ в соответствии с приложением А.

Результаты расчетов сводятся в таблицу 2.

Таблица 2 - Ведомость объемов работ

№ п/п

Наименование работ

Единица измерения

Количество

1

2

3

4
